Интер РАО
Интер РАО с помощью системы ADVANTA контролирует 1700 контрольных точек портфеля из 50 ключевых проектов
Группа «Интер РАО» - диверсифицированный энергетический холдинг, управляющий активами в России, Европе и СНГ, деятельность которого охватывает:
- Производство электрической и тепловой энергии;
- Энергосбыт;
- Международный энерготрейдинг;
- Инжиниринг, экспорт энергооборудования;
- Управление распределительными электросетями за пределами РФ.
Генерирующие активы Интер РАО включают в себя:
- 40 тепловых электростанций и 9 мини-ТЭЦ;
- 13 гидроэлектростанций (в том числе 9 малых ГЭС);
- 2 ветропарка.
компании
В портфель ключевых проектов группы Интер РАО входит около 50 проектов нескольких видов: новое строительство, техническое перевооружение и ремонт, ИТ-проекты, проекты организационных изменений. Ключевыми проектами группы считаются ИТ-проекты с бюджетом от 10 млн.руб. и проекты других видов с бюджетом от 150 млн.руб.
Ситуация до внедрения системы
До начала проекта внедрения в холдинге отсутствовали единые формализованные подходы и централизованные инструменты управления проектами всего холдинга. Каждое подразделение холдинга осуществляло проектную деятельность на своё усмотрение с использованием различных программных продуктов: от Oracle Primavera для крупных строительных проектов на 15 000 задач и более, до MS Excel для небольших проектов.На уровне холдинга отсутствовала единая информационная система управления проектами, данные по проектной деятельности дочерних подразделений не консолидировались.В декабре 2014 года дочернее подразделение Интер РАО ИТ выступило с предложением унифицировать подход к управлению проектам в холдинге. Инициатива подразделения совпала с созданием в холдинге Центра методологии, экспертизы и контроля (Центра МЭК) для отслеживания крупных проектов. Главным «драйвером» внедрения единой системы управления проектами Интер РАО стал руководитель Центра МЭК Павел Алферов

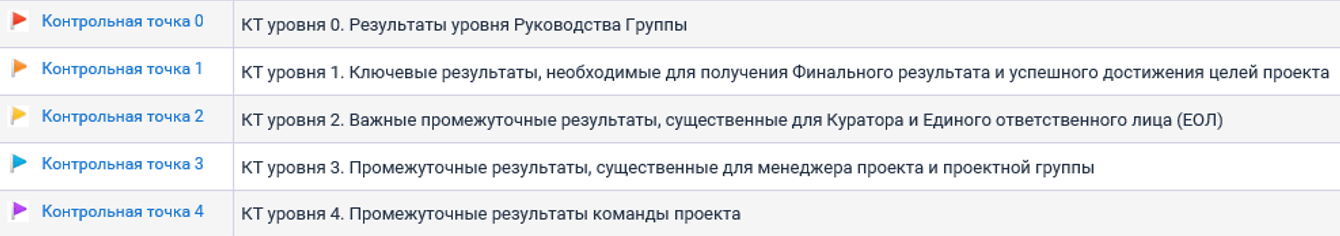

Контрольные точки (КТ) – это разноуровневые промежуточные результаты проекта, а также обязательство Руководителя проекта перед Заказчиком.
Для каждого проекта определяется полный перечень результатов проекта в иерархическом виде (структура продукта проекта) и полный перечень работ проекта (структура работ) с набором промежуточных результатов (контрольных точек). Выполнение всех контрольных точек обеспечивает получение ожидаемой ценности проекта.
Главная цель методологии КТ – значительно снизить отклонение по срокам. Например, если до внедрения технологии среднее отклонение проектов по срокам составляет 30%, то после может составлять 15%. К основам технологии управления по КТ относится следующее:
- Вместо контроля за задачами проекта высшее руководство концентрируется на контроле самых крупных промежуточных результатов - КТ;
- Система контроля сроков ориентирована не только на прошлые и текущие КТ, но и автоматически запрашивает прогноз выполнения будущих КТ, что позволяет заблаговременно оповещать о проблемах и отклонениях проекта.
- Выполнение КТ в срок неразрывно связано с мотивацией Руководителя проекта.
Данная технология позволяет контролировать одновременно несколько десятков проектов в портфеле, концентрируясь только на результатах, приводящих к общему успеху.
Выбор решения
Цели проекта:
- Консолидировать информацию по крупным проектам на уровне группы Интер РАО;
- Централизованно собирать отчетность о статусе контрольных точек;
- Предоставлять наглядную отчетность для топ-менеджмента и функциональных руководителей.
Ключевыми требованиями к функционалу информационной системы были заявлены:
- Реализация методики управления проектами по контрольным точкам;
- Современный интерфейс системы;
- Автоматизация сбора факта и прогноза по дочерним предприятиям холдинга, через формы запроса информации;
- Построение сложных аналитических отчетов и выгрузка печатных форм для функциональных руководителей.
Перед командой Заказчика стояла непростая задача. Необходимо было подобрать такую информационную систему, которая смогла бы поддержать методологию управления проектами по контрольным точкам, была бы достаточно гибкой для поддержки изменения развивающейся методологии, и позволяла бы развивать решение силами заказчика. Критически важным была возможность создать решение и масштабировать систему на весь холдинг в сжатые сроки.
Системой, которая удовлетворила всем заявленным требованиям, стала АDVANTA.
Команда внедрения
директор по развитию компании
директор компании
Процесс внедрения в цифрах
-
4 месяцасрок выполнения проекта (от постановки требований до запуска в эксплуатацию)
-
более 80 доработок системыувеличение эффективности управления проектами у клиентов
-
более 90% ресурсов разработчиковзадействовано для реализации процесса внедрения
-
15 шаблонов

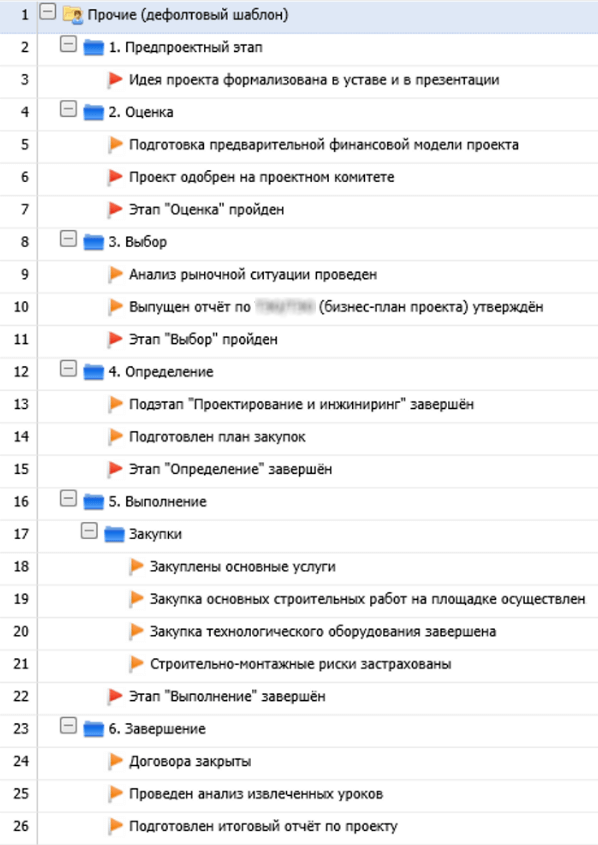

проектовсостоящих из 6-ти основных этапов и 18-ти контрольных точек различного уровня -
16 видеоконференций и очных встречпроведено в ходе реализации проекта командой внедрения
- Параллельно с внедрением системы в холдинге шло распространение «Политики управления проектной деятельностью», разработанной Центром МЭК;
- В ходе запуска системы было проведено несколько сессий обучения сотрудников подразделений через видеоконференцсвязь;
- Руководитель проекта внедрения был полностью вовлечен в процесс доработки ПО.
Результаты внедрения системы ADVANTA
- Консолидирована информация о контрольных точках крупных проектов холдинга;
- Разработан механизм сбора данных по контрольным точкам через автоматический запрос форм отчетности
- Разработаны новые инструменты отчетности: Дорожная карта, печатная форма отчета по контрольным кочкам проекта;
- Система ADVANTA переведена на новый интерфейс пользователя.
ADVANTA дала проектному офису Интер РАО следующие возможности:
- Создавать, редактировать и отслеживать типовые и уникальные контрольные точки (КТ) разных уровней;
- Автоматически собирать отчетность по КТ через специальные формы, в соответствии с настройками типов отчетных мероприятий;
- Формировать аналитические отчеты функциональных руководителей.

- Тактический план – отчет, отображающий сведения об исполнении контрольных точек 0-го и 1-го уровня.

- Ход исполнения проектов (Дорожная карта) – отчет отображает информацию о том, на каком этапе находятся различные проекты.
- Выполнение контрольных точек – оперативный отчет, который показывает плановые и фактические сроки выполнение контрольных точек в разрезе всей организации по месяцам. В отчете предусмотрена диаграмма для графического отображения сводной информации.
Илья Галкин, Адванта-Консалтинг
Внедрение системы ADVANTA в холдинге Интер РАО стало для нас вызовом, и на сегодняшний день является крупнейшим проектом по объему работ, реализованным нашей компанией в 2015 году.
Сложность проекта заключалась в адаптации функционала системы под новую методологию, что вылилось в существенный объем доработок, согласований, тестирований. Можно утверждать, что этот объем соизмерим с несколькими полноценными релизами. В сжатые сроки мы создали новый интерфейс системы, реализовали ключевой функционал: формы сбора данных, универсальные печатные формы, специальные отчёты. И сейчас наши настоящие и будущие клиенты имеют возможность использовать эти инструменты.
Считаю проект полностью успешным. Мы показали свою способность решать задачи уровня крупных холдингов страны.
Благодаря этому проекту мы сами выросли, обучились передовым инструментам управления проектами и существенно улучшили систему. В свою очередь, холдинг Интер РАО приобрел надежного партнера в нашем лице и инновационный инструмент для управления проектами холдинга.
Протестируйте возможности системы
